12月3日,由南方電網貴州送變電有限責任公司承建的500千伏黎桂乙線抗冰加固改造項目圓滿竣工,較計劃工期提前6天完成,以“零事故、高質量”的建設標準,為迎峰度冬筑牢堅實的電網“抗冰屏障”。

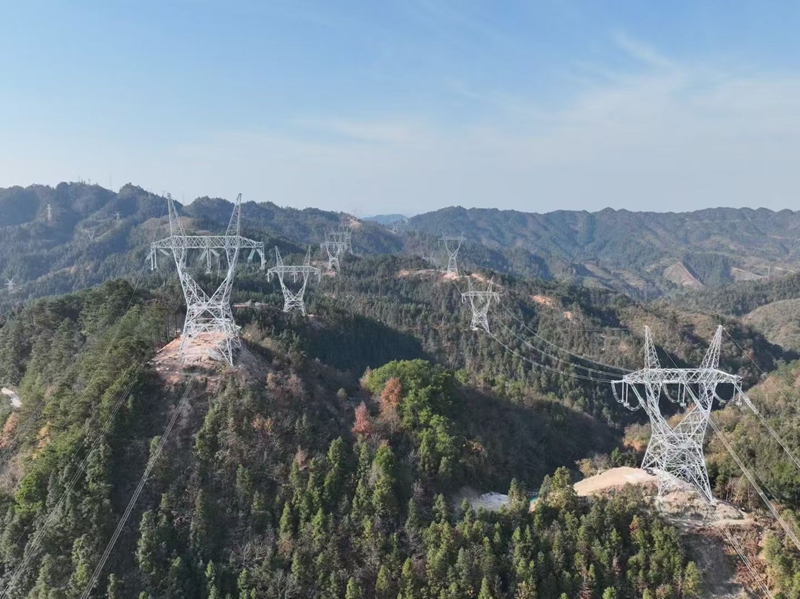

500千伏黎桂乙線抗冰改造項目。貴州送變電有限責任公司供圖
該項目聚焦30毫米覆冰防御目標,針對性改造10#-17+1#這一高風險區段。此區段地處高山風口,歷史覆冰厚度曾達30毫米,2024年2月更是發生16#、17#、18#塔覆冰倒塔事故,被列為年度抗冰改造重中之重。本次改造采用單回路架設方案,通過“新建+調線+拆舊”組合舉措提升線路抗冰韌性:新建線路3.139千米、調線0.984千米,避開原覆冰嚴重區域;新建11基桿塔強化張力承載,拆除7基老舊桿塔,徹底消除舊塔結構老化隱患。
項目施工面臨“地形高差大、運距高、安全風險高”三大難題,施工現場78.7%為高山地形、21.3%為山地,大型機械難以直達,人力運距達1.14千米,汽車運距25千米。項目部全體人員為攻克運輸難關,在有限停電窗口期內修筑施工便道,保障了塔材、混凝土等物資及時到位?!案呱竭\輸難、冬季施工苦,我們硬是啃下了這塊‘硬骨頭’,不僅確保了新建耐張塔組立精度,更實現了舊塔拆除的零風險作業?!表椖控撠?zé)人朱俊德坦言。
據了解,項目投運后,10#-17+1#檔抗冰能力將全面滿足30毫米覆冰標準,可有效抵御區域性極端冰凍災害。下一步,公司將持續總結高山抗冰施工經驗,以“鐵軍速度”和“工匠精神”,為新型電力系統建設注入強勁動能。(陳炎、陳穎、陳元勇)
