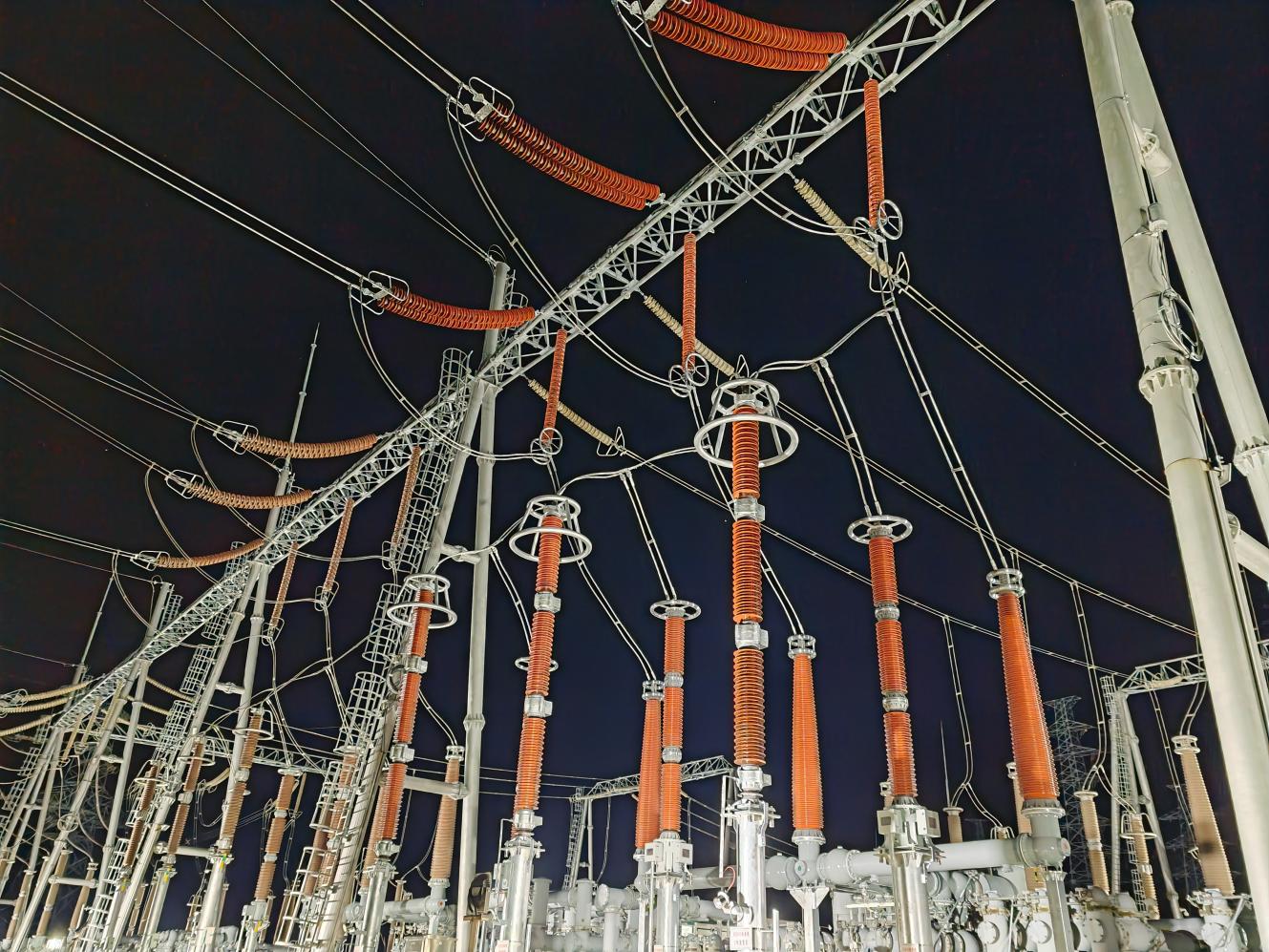

中國能源新聞網訊(張治強)“330千伏柏林變3353間隔相位相序、相關保護差流測試、開關CT極性測試正常?!?2月2日03時25分,隨著國網甘肅武威供電公司運維人員向調度復令,標志著武威供電公司積極服務的天祝縣330千伏升壓站工程——對端間隔改造安裝工程順利投運。

本期擴建330千伏GIS出線間隔1回,于10月08日開工,歷時56天。面對施工工期緊、作業風險高,涉及專業、作業人員眾多,組織分工、協調難度大等問題。該公司制定了詳細的施工方案和安全措施等,貫徹落實“搶時間、趕進度、嚴監管、保質量”工作思路。作業期間,現場到崗到位人員與現場作業人員同進同出,嚴格按照“安規”、“兩票”管理等規定要求,對施工作業現場人員準入、安全工器具、特種作業車輛審批、安措布置等進行規范化檢查,對現場作業過程中出現的人員習慣性違章行為進行及時糾正,全過程加強反違章工作力度。統籌安排一、二次設備安裝、調試等工作,強化關鍵環節危險點的分析與預控,各專業驗收人員嚴格按照五通標準執行每一項驗收細則,有效確保新間隔“零缺陷”投運。
該間隔主要解決了松山灘百萬千瓦級風電基地風電項目并入國家電網的問題,完善了武威電網主干網架,有效提高天祝地區清潔能源電力消納比例,為構建清潔低碳、安全高效的能源體系,未來新型能源接入提供條件。進一步助力武威市電力資源優化配置和能源清潔低碳轉型,推動電網綠色發展,服務“雙碳”目標早日實現。
