來源:中國能源新聞網 時間:2025-05-29 16:33

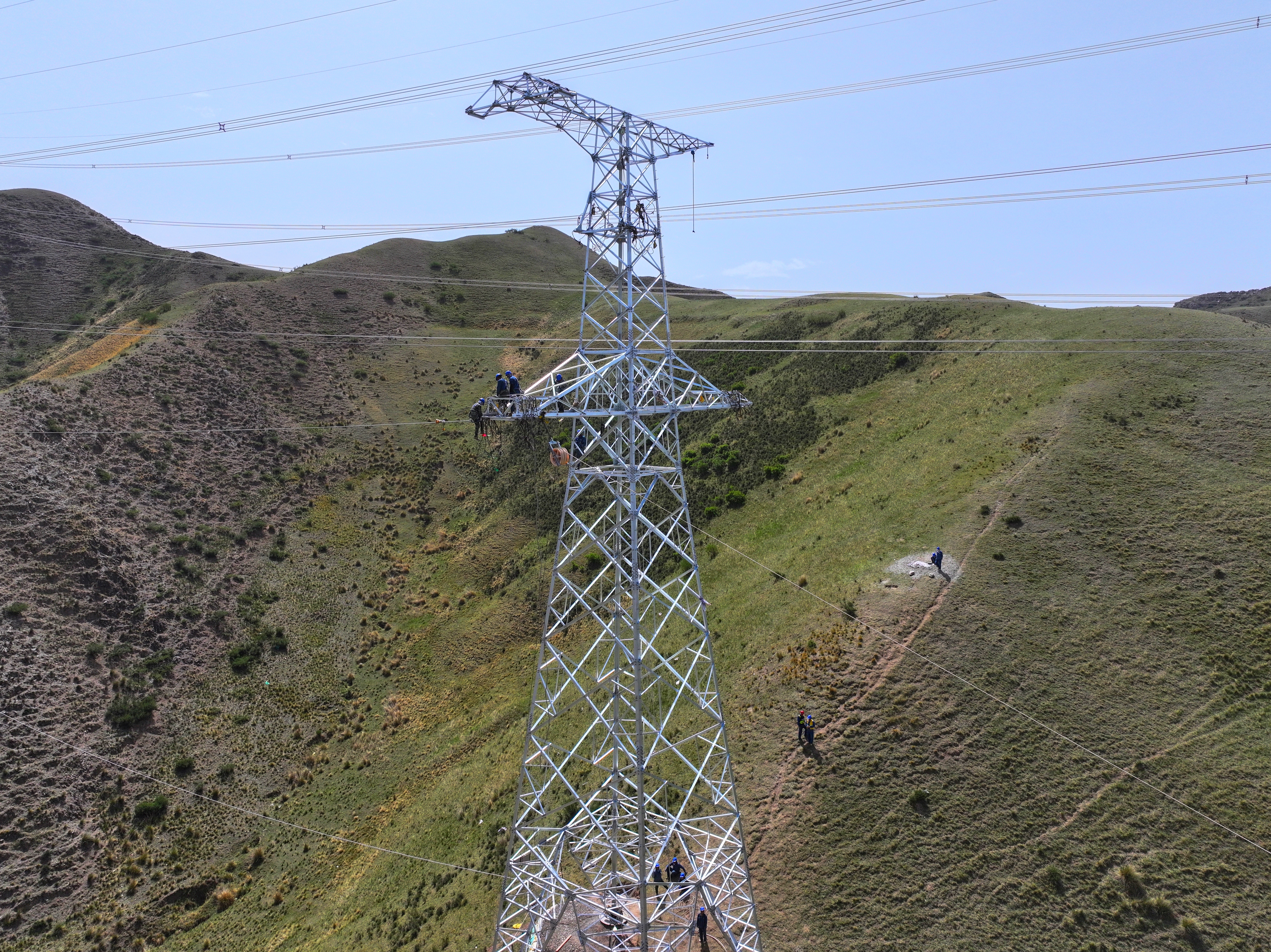

中國能源新聞網訊(任勇 郭小嘉 胡海明 桑彥斌)5月27日,在甘肅蘭州永登武勝驛330千伏武紅二線新建122號塔,6名高空作業人員在空中操作平臺完成了左相大號側導線接頭壓接及引流安裝工作,人員有序下塔。當前工程已全部結束,整體工作已按照預定施工周期節點有序完成了鐵塔組立、導地線展放、引流制作、接頭壓接及附件安裝工作。

山脊逶迤向前,新立鐵塔在山巒伏起交錯間扛起空中電流,接力電力運輸使命。本工程新建鐵塔全高42米,新建線路采用4分裂節能導線,新建武紅二線單回路線路約0.8公里,330千伏武紅雙回同塔占比降低至9.9%,極大提高系統運行的安全性。

據悉,330千伏武紅雙回同塔改造為中部電網解環關鍵環節,解環后的甘肅中部電網將實現負荷承載能力和新能源接納能力雙重提升,有力支撐省會經濟高質量發展。
國網甘肅蘭州供電公司為配合中部電網電磁解環,優化電網網架結構,加快武紅雙回路改造工程實施,嚴控項目里程碑節點,強化計劃管理、人員組織、安全管控。按期完成武紅雙回路改造工作,優化甘肅中部電網電磁解環運行結構,有力保障迎峰度夏期間電網的可靠運行。

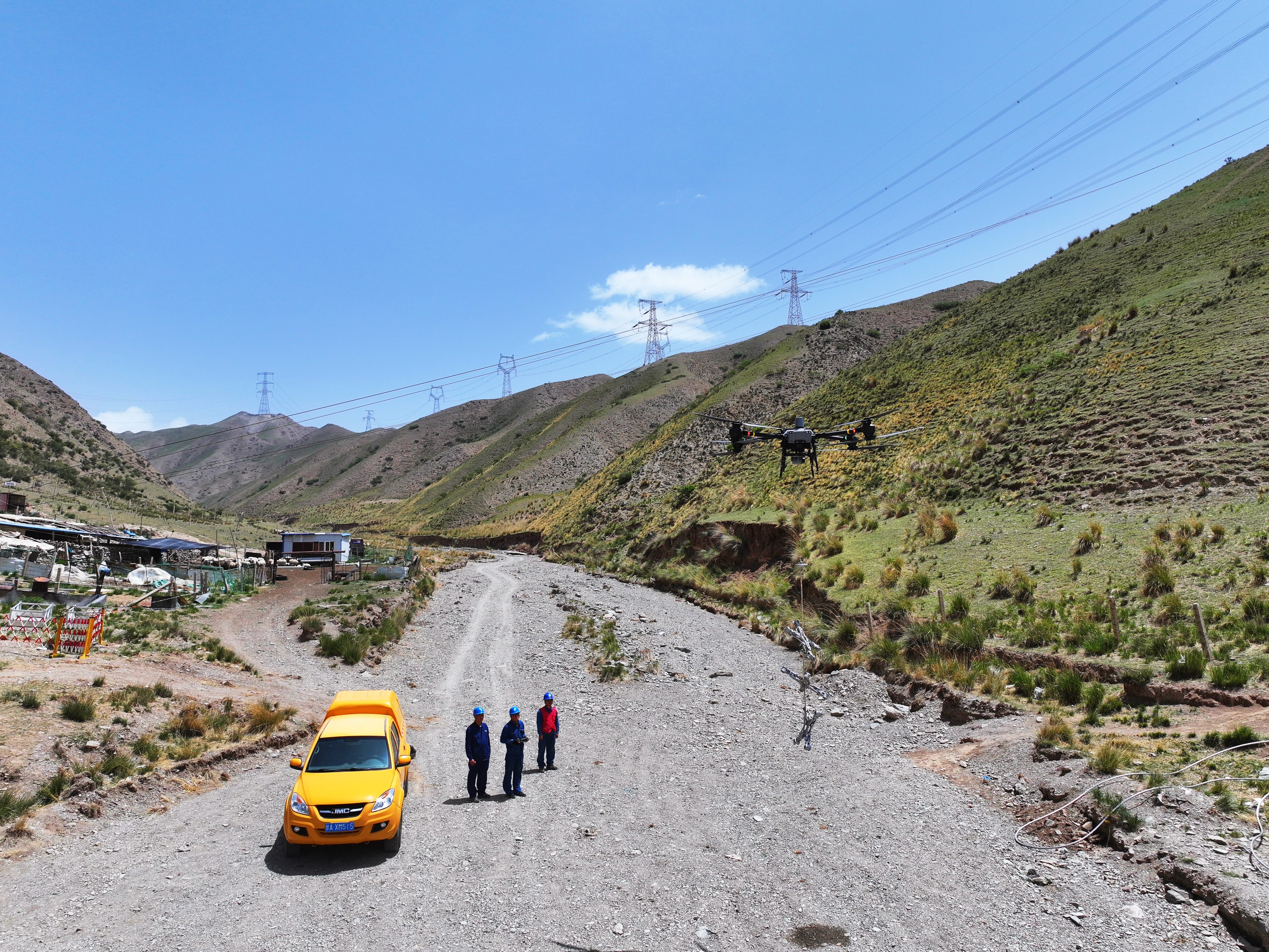

本工程位于天然牧場草原和重點防洪堤段,山勢陡峭。施工過程中,該公司采用大載重?zé)o人機吊物及索道運輸方式,極大提高了施工效率,減少了人力運輸,避免了大型機械對山體的破壞,最大限度地降低了對環境的影響。
責任編輯:于學華
