來源:中國能源新聞網 時間:2025-09-23 10:04
中國能源新聞網訊(陳林)9月13日,江陵電廠—油江220千伏線路長江大跨越段舊線拆除順利完工,這是荊州地區首次開展跨江拆舊作業,標志著國網湖北荊州供電公司在復雜環境建設管理領域邁出關鍵一步。

跨越平面圖。
該工程是荊州供區沿長江帶最后一處過江拉線鐵塔,涉及220千伏鎮油線、110千伏灘斗線的長江大跨越段,該跨越由原水利電力部中南電力設計院1982年設計,1984年投運,已安全運行近四十年。本次拆除線路長度2.119千米,涉及雙回路跨江塔2基、單相錨塔12基。鐵塔拆除后將在原通道基礎上新建“耐-直-直-耐”跨越段,建成后有利于消除老舊導地線的安全隱患,減輕線纜對航線通航的影響,改善通道維護成本及生態環境保護成果。

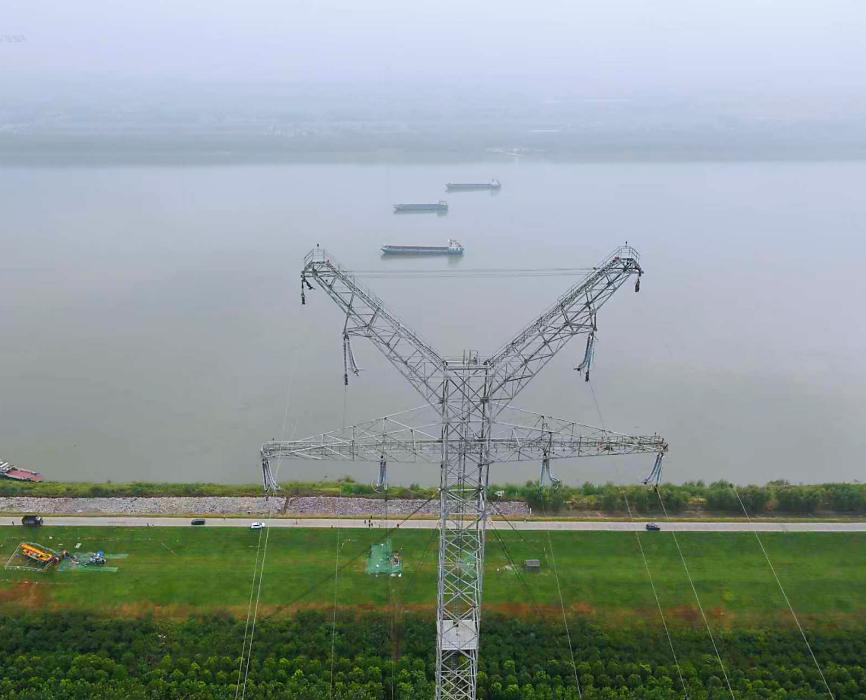

現場施工圖。
拆舊過程中,各參建單位面臨跨江施工的多重挑戰。為堅決保障施工及長江航道安全,一是反復驗算演練方案。業主組織三方項目部詳細摸排現場施工場地和條件,對地錨抗拔力、導地線張力、落水導地線受水流影響、動力駁船點位等參數進行反復驗算,確保方案細致全面、安全可靠。二是實行立體封航管控。詳細制定專項方案與應急預案,協調海事、公路、堤防等政府相關部門采取水路、公路全封航措施,同時配備海事艇進行江面維護,杜絕船只闖入施工航道。三是建立雙重應急機制。面對二級風險跨江作業面臨跨度大、江面氣象情況瞬息萬變等特點,組建以業主項目經理為組長的應急領導小組,共同探討采用3艘動力駁船沿線路方向等間距排開用于放線后進行江面斷線操作,備用1艘動力駁船和1艘應急指揮船,并實時監控長江水位、水流及風速等關鍵信息。

跨江圖。

江面現場圖。
此次跨江舊線拆除工作提前一天圓滿完成,不僅是荊州公司在電力設施更新改造領域的重大突破,更是對長江生態環境保護與電力工程施工協同推進的一次成功實踐,為后續同類跨江電力工程提供了寶貴經驗。
