來源:中國能源新聞網 時間:2025-12-01 17:08
中國能源新聞網訊(黃琳 吳米佳)11月26日,國網浙江電力在沒有新增一座鐵塔、沒有新占一方土地,甚至連一次設備都沒有更換的情況下,將1000千伏湖安雙線的輸送最高限額從8500兆瓦提升至10000兆瓦,更好保障今冬明春電力供應,這項改造工程在浙江特高壓史上尚屬首次。
據悉,1000千伏安吉變電站是皖電東送的重要落點,湖安雙線承載著將皖電送入浙江與上海的重任,長期處于高負荷運行狀態。隨著未來電源側新增裝機組投產,清潔電能入浙規模將進一步擴大,1000千伏湖安雙線輸送限額需提升至更高水平才能滿足需求。
所謂的“翻變比”,就是將電流互感器變比從3000:1調整至6000:1,提升1000千伏湖安雙線電力輸送限額。正值秋檢時期,國網浙江電力決定在湖安Ⅰ線和安蘭雙線兩次交替停電窗口期內,不僅開展常規C級檢修的全部工作,還要完成湖安Ⅰ線和安蘭Ⅱ線流變二次繞組變比調整,以及保護測控系統的全面適配。
檢修區域是一個包含8家單位、40余人交叉作業、9.5米最小安全距離的復雜現場,運檢人員提前20天預演繪制“作戰圖”,在13面運行屏柜前后懸掛紅布幔,全面管控涉及調整的15組電流互感器二次繞組與拆接的45個端子,關鍵設備貼上標簽警示,每一根二次線都編號建檔,專人核查。

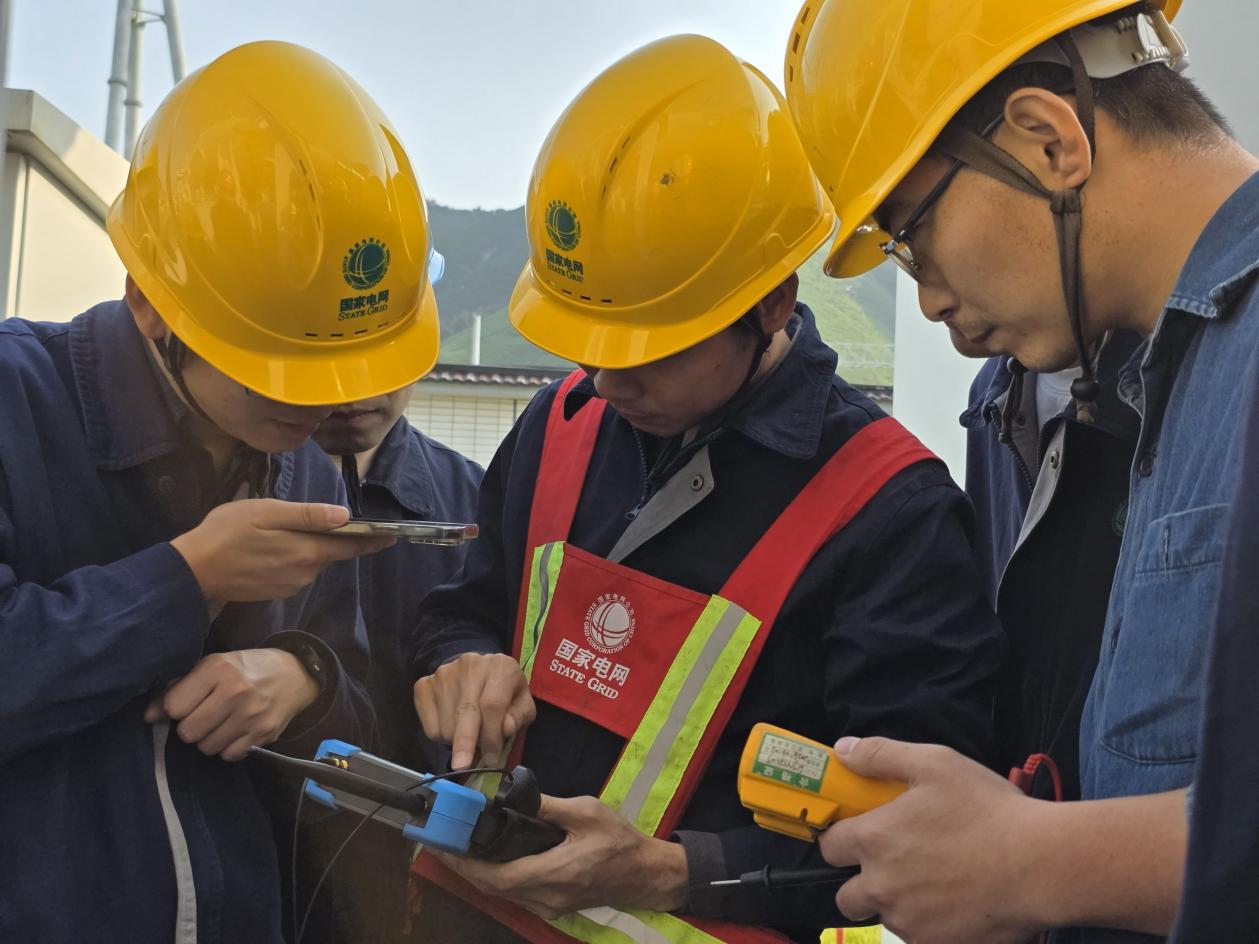

運檢人員完成通流試驗并對數據結果拍照記錄。祖墨 攝
在變比調整期間,現場作業人員采用“拆線即絕緣、調整即校極性、恢復即測絕緣”的方式,每拆下一根舊線,立即用絕緣膠布包好;每接上一根新線,立即用萬用表測試通斷與絕緣;每調整一組繞組,立即核對極性,確保下一次通流試驗時的“零差錯”。
本次工程改造從10月24日開始,于11月26日2時16分完成。
責任編輯:王萍
