來源:中國能源新聞網 時間:2024-04-03 15:20
——“世界屋脊”首條特高壓工程開春建設見聞
董然

春風輕拂高原,雪域熱潮涌動,處處皆聞奮蹄聲。

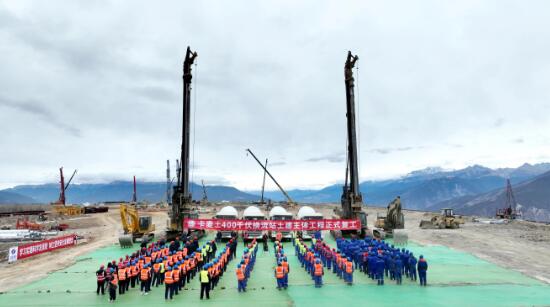

4月1日,西藏自治區昌都市芒康縣竹巴龍鄉西松貢村,世界海拔最高特高壓工程——卡麥換流站土建主體工程加快建設,施工現場呈現出一派繁忙景象,車輛穿梭、機械轟鳴,400余名建設者忙碌作業、分秒必爭,現場施工建設“熱浪奔涌”。
經過200多天的奮戰,工程已完成場平階段施工任務,原有站址的山脊坡地變成了14公頃的平地。主控樓、綜合樓、閥廳等主要建構筑基礎已躍出零米。現場各施工區域,參建者正加緊作業,力爭年內完成土建工程主要施工任務。
因精心準備,仔細謀劃籌劃而起勢
為確保工程建設順利推進,國網特高壓公司卡麥換流站業主項目部管理骨干主動靠前、精心謀劃,依據復工“五項基本條件”和“七步法”,嚴格做好各項建設準備。通過科學有序地組織參建人員返場,嚴格執行進場前的體檢篩查、適應性訓練和培訓準入,確保參建人員能夠充分適應高原環境。同時,提前儲備施工材料和物資,組織大型作業機械轉運進場,并開展現場復工安全檢查、施工技術方案審核和安全作業交底,做足全方位要素保障。
3月底,各參建單位技術骨干和作業人員克服氣候惡劣、低壓低氧、交通不便等諸多不利因素順利完成各項施工準備,為工程建設有序建設打下堅實基礎。
因創新管理,尋求最優效益而提勢
在現場,正進行樁基施工的一輛輛旋挖鉆機宛如“鋼鐵巨龍”。該工程總樁基數約3900根,施工任務重、作業環境復雜。為優質高效完成樁基施工任務,業主項目部針對作業面受限、機械多和高原環境降效等特點,精準制定樁基施工及資源匹配性計劃,按照“先長后短,由窄至寬”的施工思路,細化作業分區和施工安排,解決樁基施工與其他施工面交叉作業衍生的工序難銜接、時序難協調等問題,提高作業效益。
“樁基開工后,現場技術骨干積極開展QC成果攻關,‘會診’施工技術難題,制定提升優化對策,有效提升高寒高海拔環境下樁基成孔、養護質量,目前樁基施工進展順利,正向5月初提前完成全部施工任務,實現100%一類樁目標沖刺?!睒I(yè)主項目經理王艷介紹。
走進工程現場,可以看到綁扎好的鋼筋縱橫交錯,澆筑好的基礎成片林立。從主控樓到綜合樓作業施工,從閥廳基礎到換流變筏板基礎施工,數百位參建人員在大風凜冽、乍暖還寒的高原之上,加緊每一項工序的精心作業。
為不斷提升施工質量標準,業主項目部堅持“過程創優、一次成優”理念,扎實推行樣板工藝實施,深化強制條紋執行、標準工藝應用、強化質量通病防治落實。針對施工質量管控關鍵,制訂工藝提升措施,量化工藝指標驗收標準,編制應用施工工藝管控卡,抓實關鍵環節、關鍵工序平行驗收,實現對工藝標準、設計要求落實的精準管控。同時,落實數智化建設要求,應用“特高壓e基建2.0+智慧工地”管控系統,實現管理流程線上流轉、遠程作業監控,部分質量工藝在線監測、預警糾偏,精細管理各區域的施工,提升工程建設質效。
因敢啃“硬骨頭”,突破建設“瓶頸”而增勢
3月,大量機械設備和參建人員在群山溝壑間忙碌,為新建的進站道路盡快具備通車運輸條件不斷揮灑汗水??溦驹羞M站道路為既有村道,坡度大、轉彎半徑小,從山下到山頂高差達1200米,有31個回頭彎道,交通運輸極為不便。為提升大型作業機械設備轉運效率,優化道路通行條件,保障交通安全,業主項目部加大對道路工程技術支撐力度,牽頭編制道路保通及安全管控方案,通過“日管控,周協調”機制,統籌現場施工和運輸需求,協助優化共線路段、交叉路段施工技術方案,保障新建道路施工和換流站建設協同有序推進。
卡麥換流站建設面臨地域“無人區”、施工“無人區”和技術“無人區”的三重挑戰,為突破建設“瓶頸”,業主項目部改革傳統施工作業方法,在土建施工階段優先采用裝配式、大板基礎等施工方式,提升機械化施工率,實現“減人增效”,降低高海拔施工難度。在現場建立二級醫療站,裝設高原增壓艙,配置彌散供氧裝置,提升一線參建人員醫療保障能力。
責任編輯:江蓬新
