國網福建超高壓公司 :戮力同心抓牢安全生產,齊心攻堅HGIS改造送電
來源: 時間: 2024-06-21 15:00
“500kV金泉Ⅱ路5062開關由熱備用順控為成串運行順控項目確已完成?!彪S著最后一項操作指令執行完畢,標志著泉州變500kV泉崗Ⅱ路5032/5033間隔HGIS改造啟動送電順利完成,前后歷時近4個月的HGIS改造工程圓滿落下帷幕,福建省主干電網可靠運行再添新保障。
統一思想,強化安全意識
從今年2月份起,500kV泉州變正式開始進入500kV泉崗Ⅱ路5032/5033間隔HGIS改造階段。國網福建超高壓公司泉州運維班深刻認識到此次改造的重要性,班組形成攻堅克難、齊心協力的共識,提前部署工作,穩扎穩打推進改造各項運維任務。
為確保此次改造項目順利實施,泉州運維班提前籌劃,組織人員進行現場勘察,檢查核對施工方案,明確每個階段的工作內容、風險辨識及管控措施。項目開工前,泉州運維班組織施工班組,變電中心檢修班共同召開專題收心會,總結前期HGIS改造驗收問題,明確此次改造驗收要求,達成確保項目高質量實施的共識。同時,泉州運維班就前期HGIS改造出現的違章問題進行舉一反三,提出杜絕重復性違章要求,共同提升現場安全管理水平。
奮勇爭先,落實安全責任

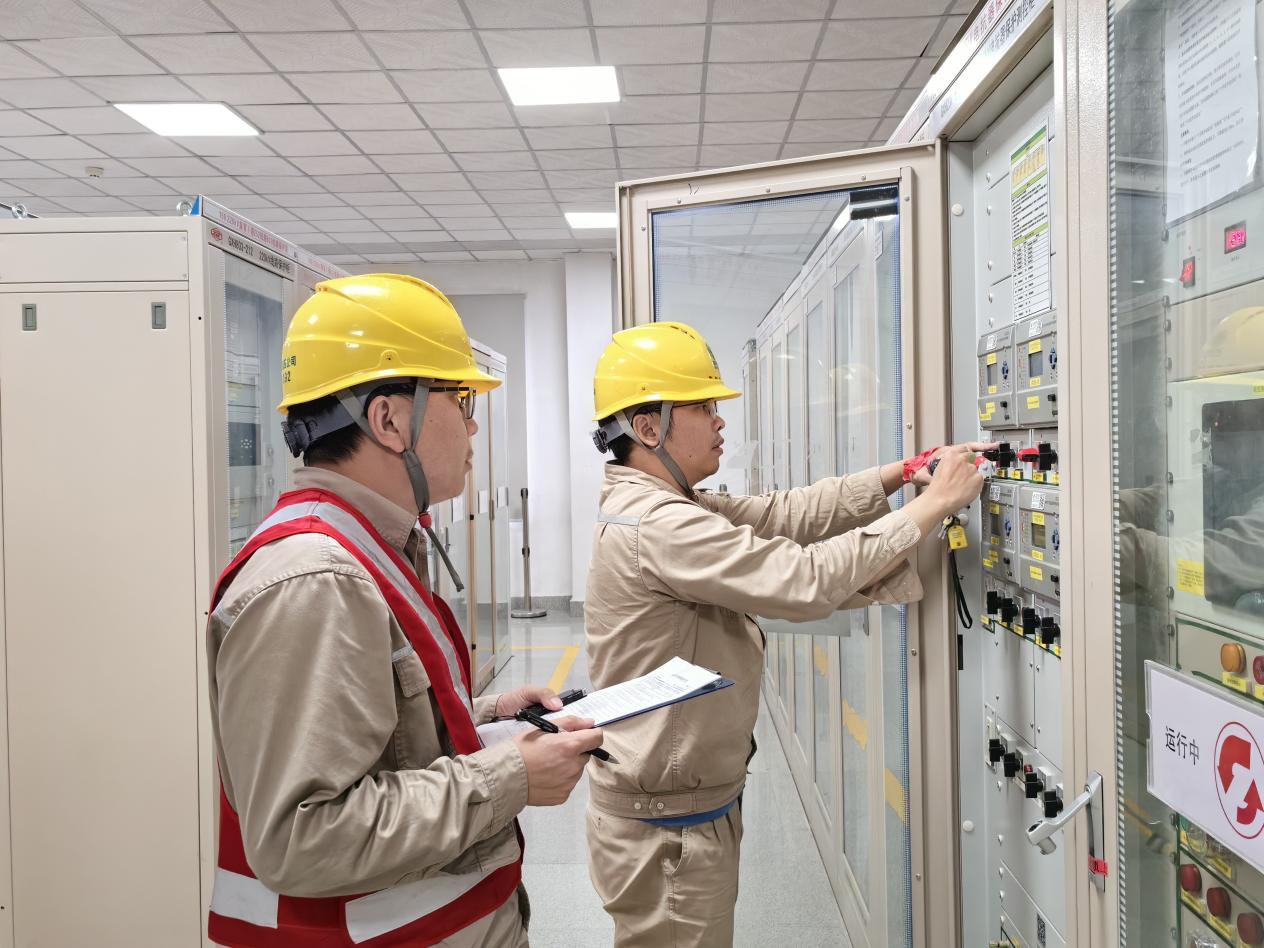

此次HGIS改造持續時間長、作業面大、風險點多,同時配合HGIS改造的停送電操作多、現場安全管控壓力大。為加強現場安全管控,落實運維人員主體責任,泉州運維班以基建工程“1234”工作法為抓手,對改造現場進行全方位、多維度安全管控。在HGIS改造完成5033開關與500kVⅡ段母線接火后50332刀閘靜觸頭及氣室?guī)щ?,為重點提示上述風險,運維人員在告知工作人員的同時,在50332刀閘機構箱及5033匯控箱50332刀閘電源空開和操作處黏貼警示標示,在50332刀閘及母線套管氣室黏貼警示標示并每日抄錄上述氣室壓力,切實落實基建工程“1234”工作法。
履職盡責,提升運維質量

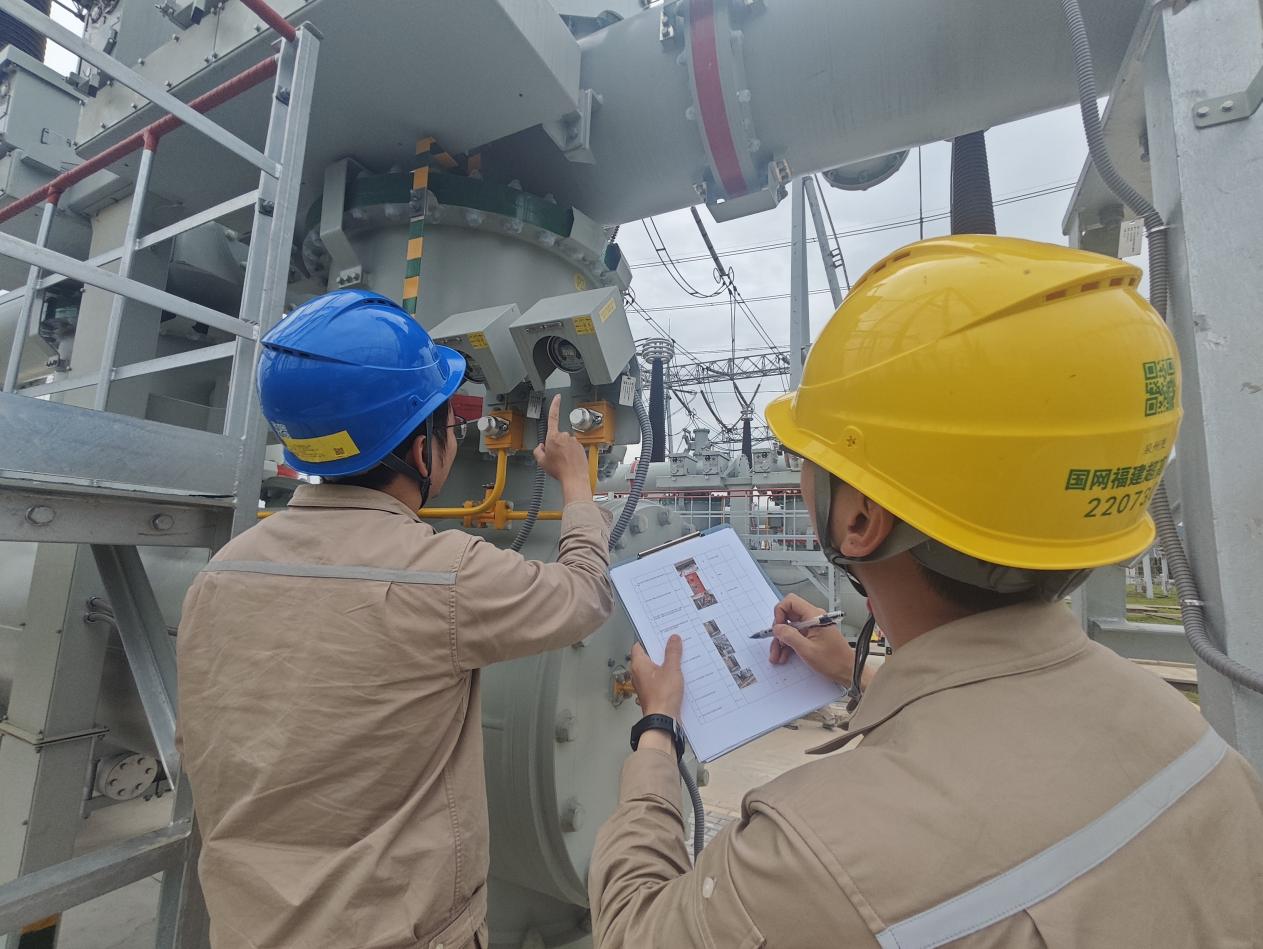

為扎實推進設備驗收工作,確保改造工程高質量投產,泉州運維班會同變電中心檢修班組成立驗收小組,緊密跟進改造進度,按照五通驗收卡無縫開展隨工驗收,累計發現問題103條,驗收小組積極同施工隊伍溝通協調,結合改造進度及時整改遺留問題,確保設備安全入網。
本次項目結合進行母線地刀改造、短引線拆除等工作,涉及大量繁雜的設備異動工作,泉州運維班根據廈門運維分部500kV變電所設備異動管控閉環工作任務清單,建立《500kV 5032/5033間隔HGIS改造異動管控閉環表》,細化異動管控工作,明確人員分工和職責,累計完成典操修訂、PMS設備臺賬變更、防誤邏輯庫修改等異動管控工作27項。

全力以赴,順利啟動送電
改造期間,泉州變共執行500kVⅡ段母線停送電操作3次、#1聯變停送電操作3次,累計無差錯許可一種票26份,無差錯執行操作票122份、2413步。HGIS改造按照計劃如期完成設備竣工驗收,進入最后的啟動送電攻堅階段。
啟動送電前,班組組織操作人員利用調控云平臺對啟動送電方案進行深入學習與探討,明確操作步驟及操作注意事項,確保每個人都熟悉啟動送電流程。為應對倒閘操作突發情況,班組對可能出現的異常情況進行了充分的考慮與準備,分三梯隊進行啟動送電工作,第一、二梯隊負責全流程倒閘操作,第三梯隊負責倒閘操作應急準備,并適時采取并行操作,提高操作效率,確保如期完成送電。啟動送電從上午10點一直持續到凌晨,操作過程中,運維人員分工明確、協調有力,嚴格執行運維人員倒閘操作行為規范,經過13個小時的緊張操作,啟動送電順利完成。

泉州變500kV泉崗Ⅱ路5032/5033間隔HGIS改造項目的順利投運,進一步提高了泉州地區主干電網的運行可靠性,為“迎峰度夏”打下堅實基礎。泉州運維班將以“安全生產月”活動為契機,牢固樹立安全紅線意識,提高風險防控水平,繼續提煉總結HGIS改造工作經驗成效,持續提高現場工作安全管理水平。
